核电建设热潮下,设备厂忙到“飞起”!订单已排至2028年,员工三班倒,产线24小时不停

2026-01-30 15:57  每日经济新闻

核电建设热潮下,设备厂忙到"飞起"!订单已排至2028年,员工三班倒,产线24小时不停

"现在核电设备厂忙到'飞起'!"

"设备紧张,人员紧张,四处抢人、抢设备。"

"我们的订单已经排产至2028年了,今年春节,生产车间可能都不停产,需要加班赶订单。"

大连大高阀门股份有限公司(以下简称大高阀门)研发中心调研部部长夏元宏告诉《每日经济新闻》记者(以下简称每经记者),由于核级阀门生产周期长、工艺复杂度高,扩产需求十分迫切。

这一轮核电设备生产的热潮并非偶然。多位核电行业从业者向每经记者表示,这一火热态势早在2022年便已初现苗头。

从2022年开始,我国核电连续四年核准10台及以上核电机组。新一轮核电建设热潮的全面铺开,成为核电设备市场需求爆发的核心推手。

核电建设提速正引发全产业链连锁反应,核电厂址的储备现状如何?如何解决产能紧张问题?新一轮核电高速增长的态势能持续多久?围绕前述问题,每经记者对核电行业进行了深度调研。

多家企业扎堆同一厂址,准备工作周期从半年压缩至3个月

"大概是从2022年开始,多家核电企业看中同一厂址的情况明显增多。"这句话直接道出当前国内核电领域的火热。

多位核电从业人士告诉每经记者,当前核电企业都在加大核电厂址的开发与储备,扎堆同一候选厂址的情况越发常见。

"核电厂址是战略资源,好的厂址有比较高的经济价值,争资源是现实存在的。"一位核电集团的从业人士向每经记者直言。

国家原子能机构2016年披露的资料显示,一个核电厂址可以建设6台核电机组,年发电量可达500亿千瓦时,年上缴利税近100亿元,能积极带动当地的经济和社会发展。

值得注意的是,随着我国进入大规模核电建设高峰期,叠加核电选址条件严苛,优质核电厂址愈发稀缺,这也进一步加快了行业抢滩布局的节奏。

2024年,供职于中国核能电力股份有限公司(以下简称中国核电)和中核战略规划研究总院的王建华、李言瑞等人发文指出,我国核电均位于东部沿海地区。按照我国每年8至10台核电机组的核准节奏,预计我国东部省份沿海厂址将在2030年前处于较为紧缺的状态。

"新一轮核电热潮下,先有厂址才是第一位。仅核电站的整个前期工作,就是一项复杂且耗时漫长的系统工程。"上述核电集团的从业人士强调,核电站获得安全监管部门颁发的建造许可证、将核岛底板浇灌第一罐混凝土(标志着一座核电站正式开工建设)之前,必须先完成核电站厂址的普选、初步可行性论证研究、可行性论证研究、项目申请、项目核准审批等前期准备工作。

"核电厂址还有空间约束要求。"该人士进一步向每经记者透露,有时一家核电企业敲定某一区域的厂址后,其他集团也会随之在周边区域选址布局。"有时不同集团选定的厂址,相距也就5至8公里。按照相关规划要求,5公里内厂址均为同一个厂址。因此,在地方政府未明确选定合作业主方之前,所有参与者都有机会--关键就看谁的进展更快、准备得更充分。"

"在确保安全底线的前提下,我们通过加大人员投入力度、提高工作效率,现在从完成厂址普选到结束前期准备,最快仅需3个月,而这一过程在过去至少需要半年甚至更久。"该人士坦言。

市场驱动下,核电企业也在逐步调整战略,加大对厂址储备的投入。

中国核电在2024年年报中提出"全力推动核能厂址开发",在2025年半年报中进一步指出,正"积极开展浙江、广东、福建、广西、海南等沿海优良核电厂址储备"。

核电设备厂忙到"飞起",关键设备一货难求

"从2022年开始,核电设备制造资源就开始趋于紧张,我们采购核心设备有时感觉'一货难求'。"

一位负责核电设备采购的核电企业人士告诉每经记者,目前国内生产阀门、汽轮发电机以及加工锻件等关键设备的厂商,基本处于"人停机不停"的状态--员工三班倒,生产设备24小时不间断运转以追赶订单交付进度。

作为核级阀门领域的核心供应商,大高阀门的产品主要供应"华龙一号"等主流堆型,国内市场占有率超40%。近两年的订单量更是迎来爆发式增长。

"我们现有的产能利用率已接近饱和,扩产需求十分迫切。"夏元宏告诉每经记者,2024年中国核准11台核电机组,带动核级阀门年市场规模超50亿元,仅单台核电机组的阀门需求就有8亿元至12亿元。目前,整体市场需求已远超现有产能。

夏元宏坦言,新一轮核电建设提速也对设备厂商的交付周期与要求带来双重挑战。一方面,核级阀门技术复杂,需满足高温高压等极端工况,研发与生产周期长;另一方面,项目方对时效性要求提升,延误交付工期很可能影响核电工程节点。"为了不影响业主方工期,在保证产品安全性的前提下,我们主要通过智能化改造与模块化生产,把单台机组供货周期从18个月缩短至12个月。"

上述负责核电设备采购的核电企业人士分析称,大高阀门满产情况不是个例,而是行业常态。"尤其是关键稀缺设备,比如阀门、锻件等,最近几年均处于供不应求的状态。"

夏元宏告诉每经记者,2025年大高阀门的净利润创历史新高。2025年一季度营业收入完成年度目标的31.5%,同比增长20.9%;新承接合同完成年度目标的37.9%,同比增长33.5%。

上海电气集团股份有限公司(以下简称上海电气)作为国内核电制造起步最早、供货范围最广、堆型覆盖最全的核岛主设备厂商,其相关核电业务负责人告诉每经记者,公司设定"十四五"期间核能业务实现超200亿元订单的目标,这一目标至少提前一年就已完成。

核电建设热潮也带动了材料市场。

"现在很多核能业主单位都在抢抓工期,经常会临时调整送货时间。比如遇到1000多公里的运输路程,常规海运速度根本赶不上,我们直接改成卡车陆运加急配送。"三宝集团股份有限公司副总经理褚凤弟告诉每经记者,2014年,国内钢铁行业整体处于低迷期,其自身经营面临严重挑战,恰逢福清核电站建设需大量核电用钢,公司借此机会切入核钢供应领域。

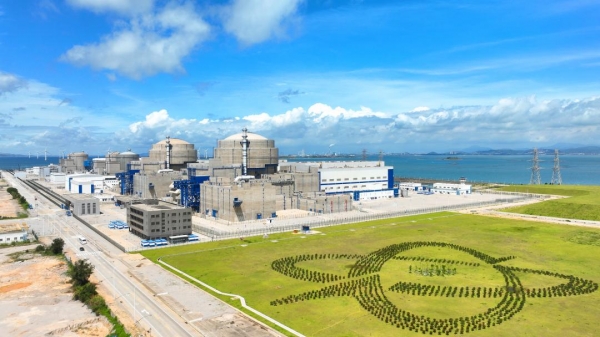

福清核电站5号、6号机组为"华龙一号"示范工程 图片来源:福清核电站官网截图

"从转型初期至今,我们的核钢供应量可以用'跨越式增长'来形容。从转型初期年供应量仅有万吨,到2020年成为'华龙一号'核钢供应商后,当年供应量猛增到20多万吨。之后五年,随着国内核电项目核准节奏加快及'华龙一号'全面实现商业化落地,我们核钢年供应规模持续上涨,如今增至30万至40万吨,较2020年实现翻倍。并且我们从进入核电领域初期仅为1至2个核电站供货,如今已增加到10多个(核电站)。"褚凤弟说。
